工程建设过程发生如下事件:

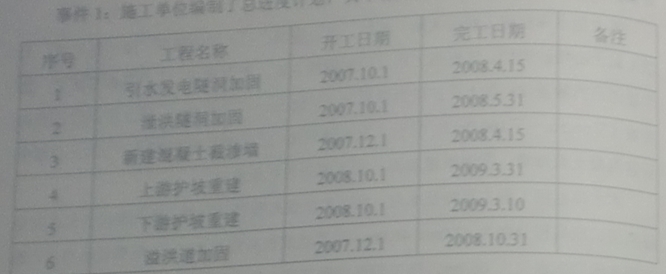

事件1:施工单位编制了总进度计划,其中部分工程项目的进度计划见下表。


3.(1)挖掘机、自卸汽车、推土机、振动辗、灌砂法(灌水法)。
4.B区段;因砂层中施工混凝土截渗墙易塌孔、漏浆。
5.单位高程质量等级应为合格;
因为部分工程质量优良率=6/9=66.7%

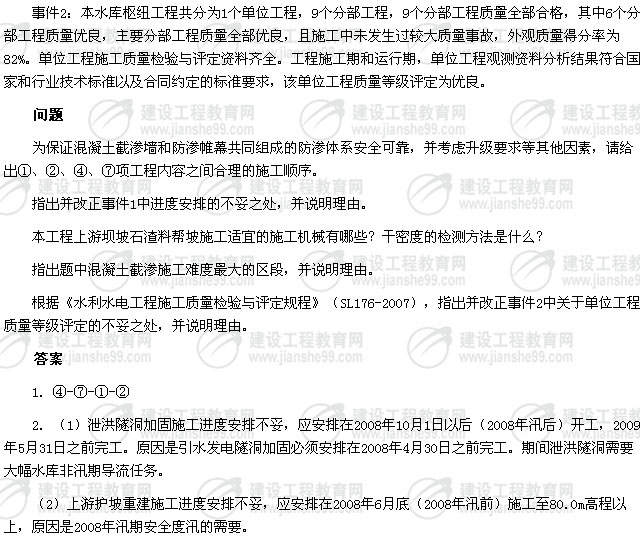

工程建设过程发生如下事件:
事件1:施工单位编制了总进度计划,其中部分工程项目的进度计划见下表。


3.(1)挖掘机、自卸汽车、推土机、振动辗、灌砂法(灌水法)。
4.B区段;因砂层中施工混凝土截渗墙易塌孔、漏浆。
5.单位高程质量等级应为合格;
因为部分工程质量优良率=6/9=66.7%
